敦蓄电站引水高压道首个整节凑合节安装完成
6月6日,由水电七局机电安装分局敦化抽蓄金属结构厂承担施工任务的吉林敦化抽水蓄能电站引水高压管道施工支洞首个整节压力钢管凑合节安装完成。

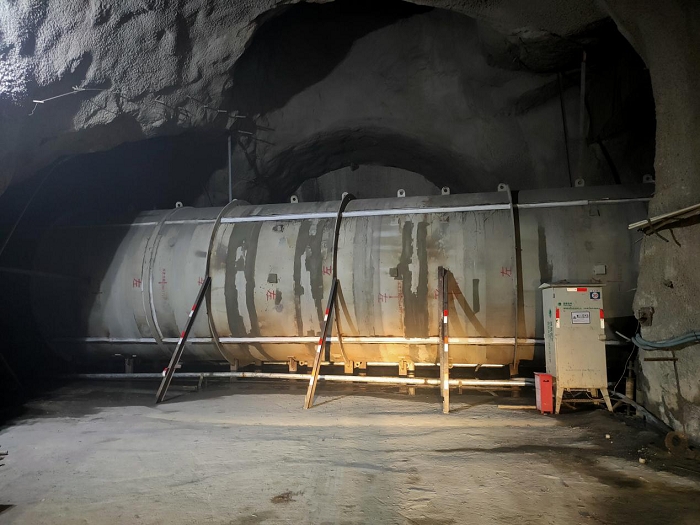

敦蓄电站引水高压管道设置中支洞、中支下岔洞及下支洞3条施工支洞,支洞与主洞交叉处共设置6个凑合节,并要求采取整节形式进行凑合、安装。此次安装的凑合节位于1号引水道下支洞处,内径3.8米、板厚66毫米,钢板为800兆帕级高强钢。凑合节管壁厚强度高,施工难度大,凑合节前、后管节安装高程及中心精度要求高。为减少凑合节现场配割难度,提高切割质量,结构厂精心组织、提前策划、反复测量凑合节现场安装尺寸,将凑合节余量转移到厂内切割,再直接运至现场安装。
首节凑合节安装的各项指标到达优良标准;焊缝经自检和第三方检测,一次合格率100%,获得业主、监理的一致好评,也为后续其他部位的凑合节安装提供施工经验。
据悉,敦蓄电站1号引水洞高压管道由上平段、上斜井、中平段、下斜井、下平段、钢岔管及支管组成,立面上采取双斜井布置,斜井倾角55°,钢管直径2.7~5.6米,壁厚18~66毫米,钢板材质为500兆帕、600兆帕、和800兆帕。钢管道长度达2080米,其中上斜井及弯段长420米,下斜井及弯段长467米。
目前,敦蓄电站1号引水洞已完成上斜井及上平段、中平上段、中平中段、下斜井及下平段压力钢管安装。此次,1号下平段凑合节的安装,为1号引水道具备充水条件迈进了一大步,也是复工后完成的首个节点。
同类文章排行
- 皮带扳手使用方法图解
- 公斤扳手使用方法图解
- 液压螺栓拉伸器螺母卡死的原因及解决方法
- 液压扳手为什么不转动,怎么解决?
- 机车缸头拉伸器,机车轴承座拉伸器、电动盘车
- BOLTING博霆参加2019CIPPE中国国际石油石化技术装备
- 液压扳手正确的操作步骤
- 液压扳手的正确操作方法总汇
- 天然气输气管道维修用液压扳手详情介绍
- 螺栓紧固铜排间接触电阻研究
最新资讯文章
- 官地水电站年度完成3台套机组C级检修
- 重达380吨!国电双维电厂1号机发电机定子就位
- 几内亚苏阿皮蒂水利枢纽工程最后一台机组转子吊装
- 老挝南公1水电站首台机转子顺利吊装
- 石油采油树防喷器专用超薄机身中空液压扭矩
- 电动液压扳手价格贵不贵
- 电动液压扳手报价是多少钱
- 挖掘机液压扳手价格是多少钱?
- 驱动式液压扳手多少钱,方驱液压扳手价格
- 钢结构高强螺栓电动扭矩扳手
- 扭力扭矩可调电动扳手,定扭矩电动扳手价格
- 电动扭矩扳手多少钱
- 16GW!全球在建规模最大水电站3号机组转子成功吊装
- 木里河固增水电站首台机组转子吊装成功
- 驱动式液压扭矩扳手价格是多少钱?
- 液压扭力扳手一般多少钱
- 长龙山抽水蓄能电站2号机组转子吊装
- 液压扭力扳手价位是多少?
- 液压扭力扳手多少钱
- BOLTING博霆1600吨PLC控制全自动同步顶升系统(数控智能油缸同步
